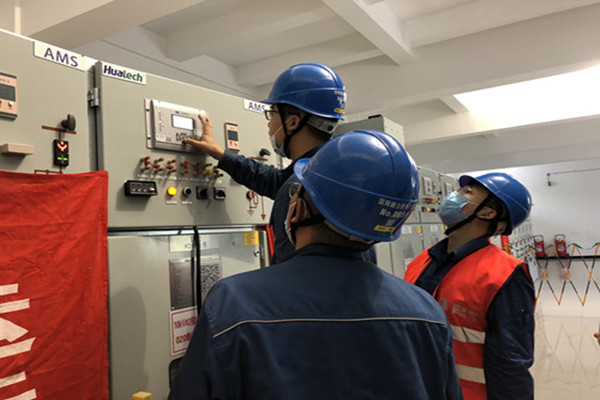

水母网9月2日讯(通讯员 马学利 张颖)9月1日,国网烟台供电公司变电检修人员对220千伏宁海变电站220千伏牟宁II线213间隔进行设备修试,烟台电网秋检工作全面启动。
今年,烟台电网秋检工作自9月1日开始,至12月20日结束,历时111天。共安排35千伏及以上停电调度计划425项,其中220千伏计划工作93项,35-110千伏计划工作332项。存在五级电网风险24项,六级电网风险104项,七级电网风险146项。
烟台供电公司以“220千伏沈余站220千伏GIS设备加棚改造、220千伏江湾输变电工程”等重点工程为主线,按照“一停多用、综合检修”的原则,统筹安排秋检计划。针对重点基建、改造工程,严格审查工程前期方案,充分论证设备停电的必要性及过渡方式的可行性,优化施工工序,采用站外临时短接等手段降低停电对网架的影响,确保停电计划最优。综合考虑检修、技改、基建等工作任务,统筹安排设备停电,杜绝设备重复停电。提前梳理秋检期间电网运行风险,按照“先降后控”原则,规避电网风险,开展风险分析和预警工作,实现风险预警的闭环管理。
在检修过程中,该公司坚持“一停多用”原则,提早对各项工作安排部署,明确责任分工,优化人员配置,规范作业流程,强化安全管控。严格落实“六到位一规范”、“四个一”等安全管控要求,全力打造零违章车间,以“零违章”保证“零事故”。全面提升检修质量,形成高度标准化的管理模式和规范化作业模式,切实把每项工作干成精品,确保检修工作高效率、高质量推进,保障迎风度冬期间设备稳定运行。
